日向市総合体育館整備事業の建設工事の進捗状況について
日向市総合体育館の建設については、効率的で合理的な設計・施工を実現するとともに、工事品質の一層の向上を目指して、設計・施工を一括して発注するデザインビルド方式(DB方式)を採用しています。
スポーツをする機会が少ないと思われる子育て世代やスポーツをされない方なども、魅力的で気軽に利用できる体育館を目指し、市民の誰もが安心して楽しく利用できる憩いの場としての活用を図ります。また、自然災害時に備えた中長期的に生活ができる場所としての役割を果たす防災拠点施設となるよう、令和8年10月からの供用開始に向けて、整備を進めています。
【 鳥 観 図 】 【 外 観 図 】
日向市総合体育館整備事業 設計概要パンフレット (PDF/7.99メガバイト)
建設工事の進捗状況
受注事業者のご協力により、ドローンを使用して上空から建設地の撮影を行っています。
こちらを活用しまして、定期的に工事の進捗状況をお伝えしてまいります。

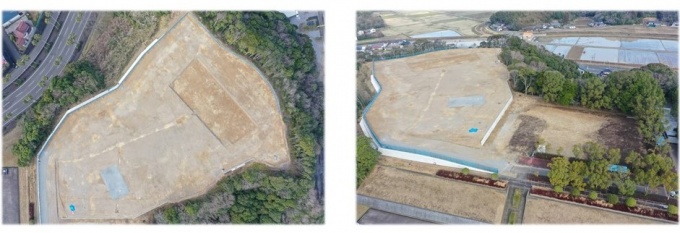

【 令和7年3月 時点 】 ◆工事着手となり、仮囲いや現場事務所等の準備工が始まりました。

【 令和7年4月 時点 】 ◆地下・基礎躯体部の掘削作業の状況になります。

【 令和7年5月 時点 】 ◆先月同様の掘削作業とコンクリート打設による支持地盤の補強を行っている状況になります。

【 令和7年6月 時点 】 ◆地下の基礎配筋、型枠、コンクリート打設を行っている状況になります。
【 令和7年7月 時点 】 ◆スラブ配筋・型枠・コンクリート打設や一部埋戻を行っている状況になります。

【 令和7年8月 時点 】 ◆1階立上部の配筋・型枠や外部足場の設置を行っている状況になります。

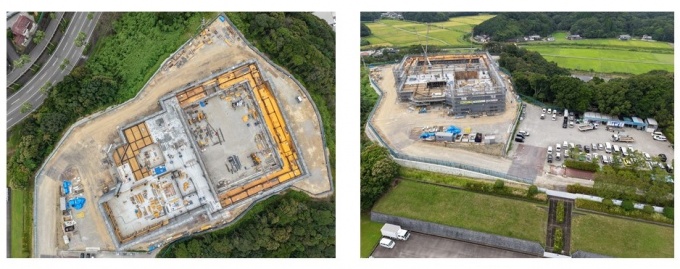

【 令和7年9月 時点 】 ◆2階スラブの配筋・型枠・コンクリート打設や内外部足場の設置を行っている状況になります。

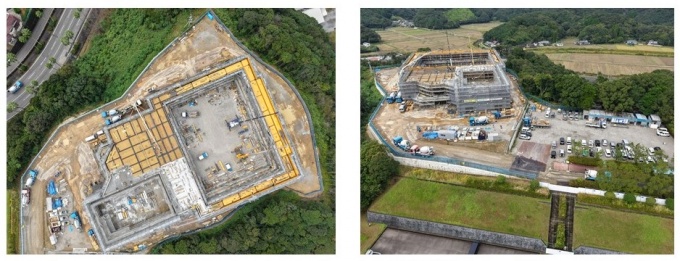

【 令和7年10月 時点 】 ◆2階スラブ、立上りの配筋・型枠・コンクリート打設や外部足場の設置を行っている状況になります。

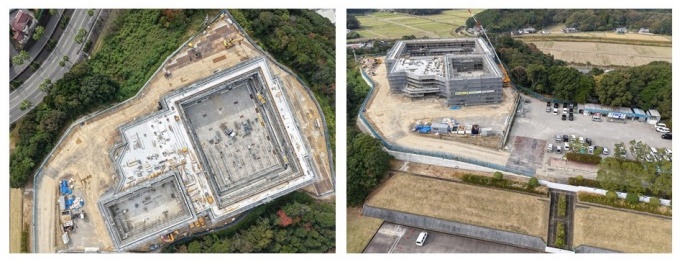

【 令和7年11月 時点 】 ◆型枠、支保工が解体撤去され、屋上階まで躯体が立ち上がっている状況になります。

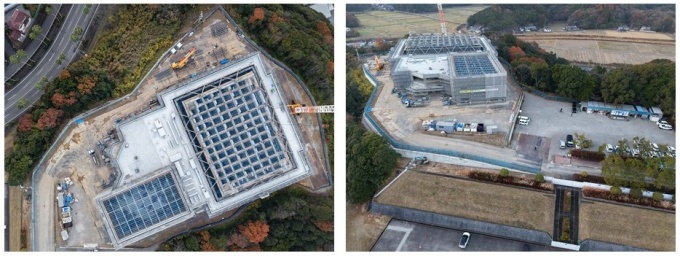

【 令和7年12月 時点 】 ◆鉄骨建方に向けて、アリーナ内部の足場組立等を行っている状況になります。

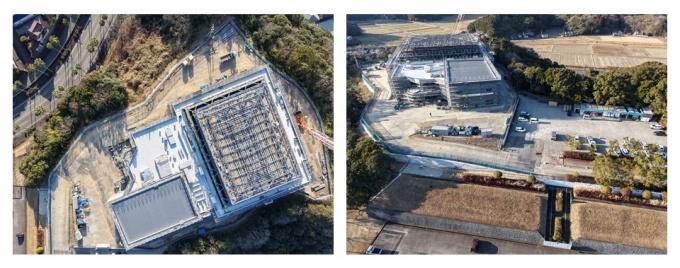

【 令和8年1月 時点 】 ◆鉄骨建方と屋根葺き作業を行っている状況になります。

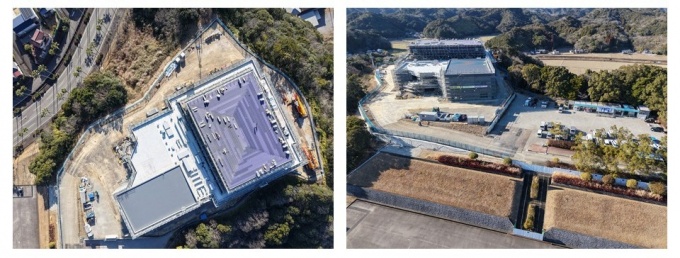

【 令和8年2月 時点 】 ◆今月より、建具取付、内装(ウレタン吹付)作業に入りました。

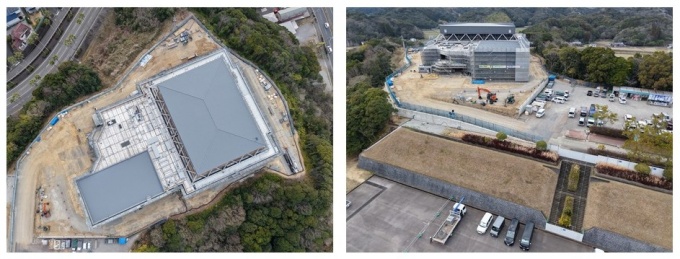

【 令和8年3月 時点 】 ◆内部建具取付、壁ボード張り、配管配線作業に入っています。また、今月より、外構工事が着工しました。

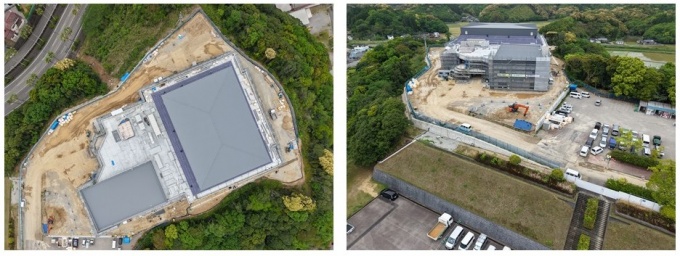

【 令和8年4月 時点 】 ◆引き続き、内部の天井ボード張り、鉄骨塗装、配管配線作業に入っています。

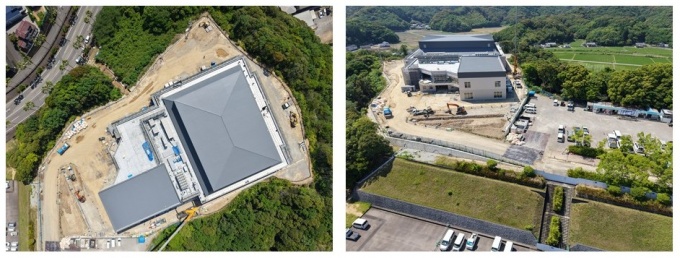

【 令和8年5月 時点 】 ◆引き続き、内部の天井ボード張り、配管配線、輻射パネル配管作業に入っています。

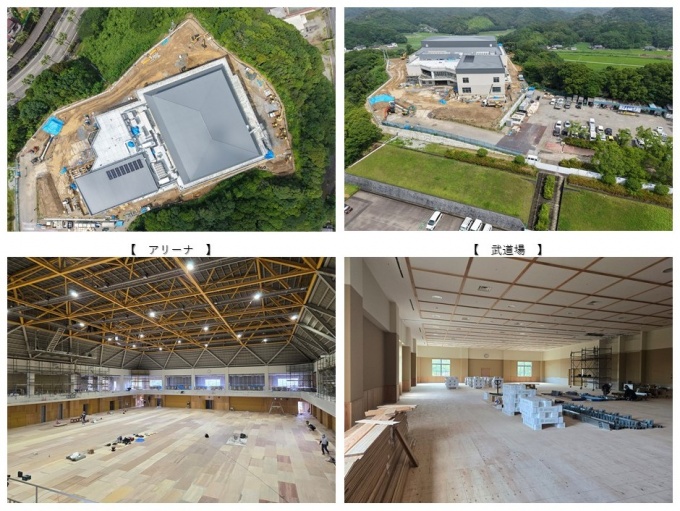

【 令和8年6月 時点 】 ◆引き続き、内部の天井ボード張り、配管配線、輻射パネル配管、床下地合板設置作業に入っています。

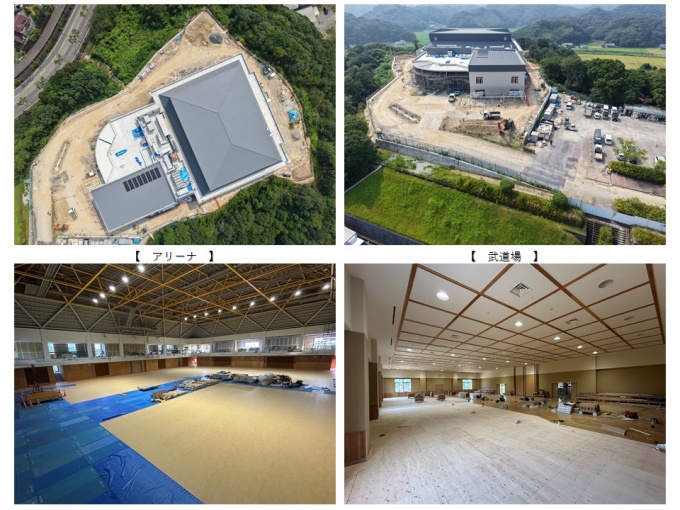

【 令和8年7月 時点 】 ◆引き続き、内部の天井ボード張り、配管配線、輻射パネル配管設置、キャノピー屋根葺き作業に入っています。

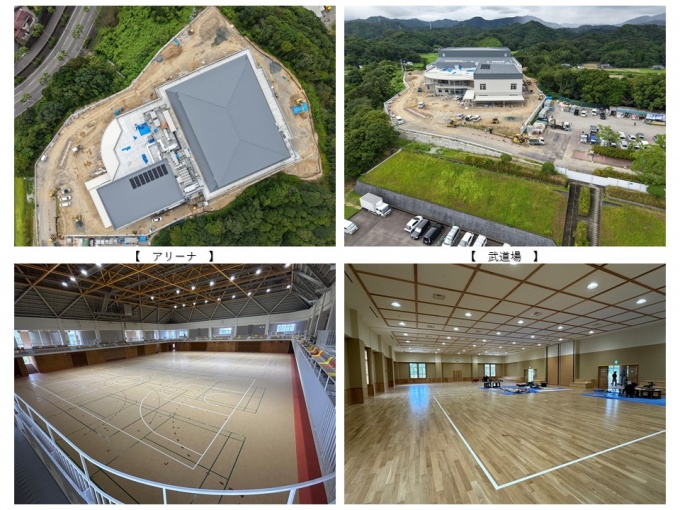

【 令和8年8月 時点 】 ◆各階のタイルカーペット張り、器具取付、照明調整、観客席取付作業に入っています。
